Пока бетон не начал схватываться, он ведёт себя не как твёрдый материал, а почти как жидкость — и давит на щиты опалубки по законам гидростатики. Если крепления опалубки стен не рассчитаны на эту нагрузку, щиты выгибает, стыки расходятся, а в худшем случае опалубку попросту выдавливает бетоном. В этом материале разбираем, как рассчитать давление бетона на опалубку, какие факторы усиливают или снижают нагрузку, чем отличаются подходы к заливке и какой набор креплений держит расчётное давление без лишнего запаса по материалам.
Коротко. Свежий бетон давит на опалубку стен как жидкость — давление растёт с высотой заливки, пока смесь не начнёт схватываться, а затем рост останавливается: на графике получается треугольная эпюра с «полкой». На итоговое давление влияют высота и скорость бетонирования, температура смеси, её подвижность, способ уплотнения и время схватывания. От расчётного давления зависит, сколько и каких креплений — клиньев, связей, анкеров — нужно поставить на опалубку, чтобы не переплачивать за лишний металл и не рисковать прорывом.
Содержание
Свежеуложенная бетонная смесь в первые часы после заливки не держит форму сама — её удерживает опалубка. До начала схватывания смесь передаёт на щиты и крепления реальное гидростатическое давление, как любая тяжёлая жидкость: чем глубже точка от верха заливки, тем выше нагрузка. Разница с обычной жидкостью в том, что бетон постепенно густеет, и в какой-то момент столб смеси перестаёт «давить всей высотой» — но до этого момента опалубка должна выдержать пиковую нагрузку целиком.
Если давление бетона на стенки опалубки недооценили, последствия видны не сразу — сначала слегка расходятся стыки щитов, появляется «бочка» на панели, а при серьёзном перегрузе крепёж срывает и бетон вырывается наружу — это называют прорывом опалубки. Даже без разрушения недооценённый расчёт означает переделку: искривлённую стену нужно исправлять или демонтировать. Поэтому вопрос обычно не «считать или не считать», а «каким методом считать» — брать ли универсальный запас с большим коэффициентом или делать точный расчёт под конкретные условия заливки. Дальше разбираем, от чего вообще зависит эта нагрузка и как выбрать подход, который не будет ни избыточным, ни рискованным.
На практике оба подхода имеют право на жизнь, и выбор между ними — это, по сути, и есть содержание этой статьи. Универсальный запас проще в применении: один коэффициент на все случаи, минимум расчётов, но обычно больше металла на объекте, чем реально нужно. Точный расчёт под фактическую высоту, скорость и температуру заливки требует чуть больше времени на подготовку, зато позволяет не переплачивать за крепёж там, где реальная нагрузка ниже консервативной оценки — особенно заметно это на объектах с несколькими однотипными стенами, где разница в расходе материалов накапливается.
Расчёт давления бетона на опалубку никогда не сводится к одной высоте стены. На итоговую нагрузку влияет сочетание параметров смеси и условий заливки — и они действуют не по отдельности, а вместе.
| Фактор | Как влияет на давление |
|---|---|
| Высота бетонирования | Чем выше столб свежей смеси за один приём, тем больше гидростатическое давление у основания опалубки |
| Скорость бетонирования | Чем быстрее поднимается уровень заливки, тем меньше времени у нижних слоёв на схватывание — давление растёт |
| Температура смеси и воздуха | Тёплый бетон схватывается быстрее и раньше «разгружает» опалубку, холодный — держит давление дольше и на большей высоте |
| Подвижность (консистенция) смеси | Литая, высокоподвижная смесь ведёт себя ближе к жидкости почти по всей высоте, жёсткая — быстрее теряет текучесть |
| Способ уплотнения | Глубинный вибратор на время разжижает бетон вокруг себя и локально повышает давление именно в этой зоне опалубки |
| Время начала схватывания | Зависит от состава смеси и добавок (ускорителей или замедлителей), определяет, как быстро бетон перестаёт передавать полное гидростатическое давление |
На практике эти факторы почти всегда меняются одновременно: например, летом смесь теплее и схватывается быстрее, но заливку часто ведут интенсивнее, чтобы успеть за рабочий день — один эффект компенсирует другой лишь частично. Именно поэтому «запомнить одну цифру» для всех случаев не получится: расчёт всегда идёт под конкретное сочетание условий на площадке.
Самый простой и консервативный способ — принять, что бетон ведёт себя как обычная жидкость, и посчитать чисто гидростатическое давление: произведение плотности бетонной смеси, ускорения свободного падения и высоты столба смеси над рассматриваемой точкой. Это рабочая оценка «сверху»: она никогда не занизит нагрузку, но для высоких стен и холодного бетона может ощутимо завысить требуемое количество крепежа.
В реальности эпюра давления не растёт линейно до самого верха заливки. Пока нижние слои бетона ещё не начали схватываться, давление действительно растёт с глубиной почти как у жидкости. Но начиная с определённой высоты — её называют критической — нижний бетон уже гуще, частично держит форму сам за счёт внутреннего трения между частицами заполнителя, и дальнейшая надбавка веса сверху почти не передаётся на опалубку у самого низа. На графике это выглядит как треугольник, который на определённой высоте переходит в «полку» — дальше давление практически не растёт.

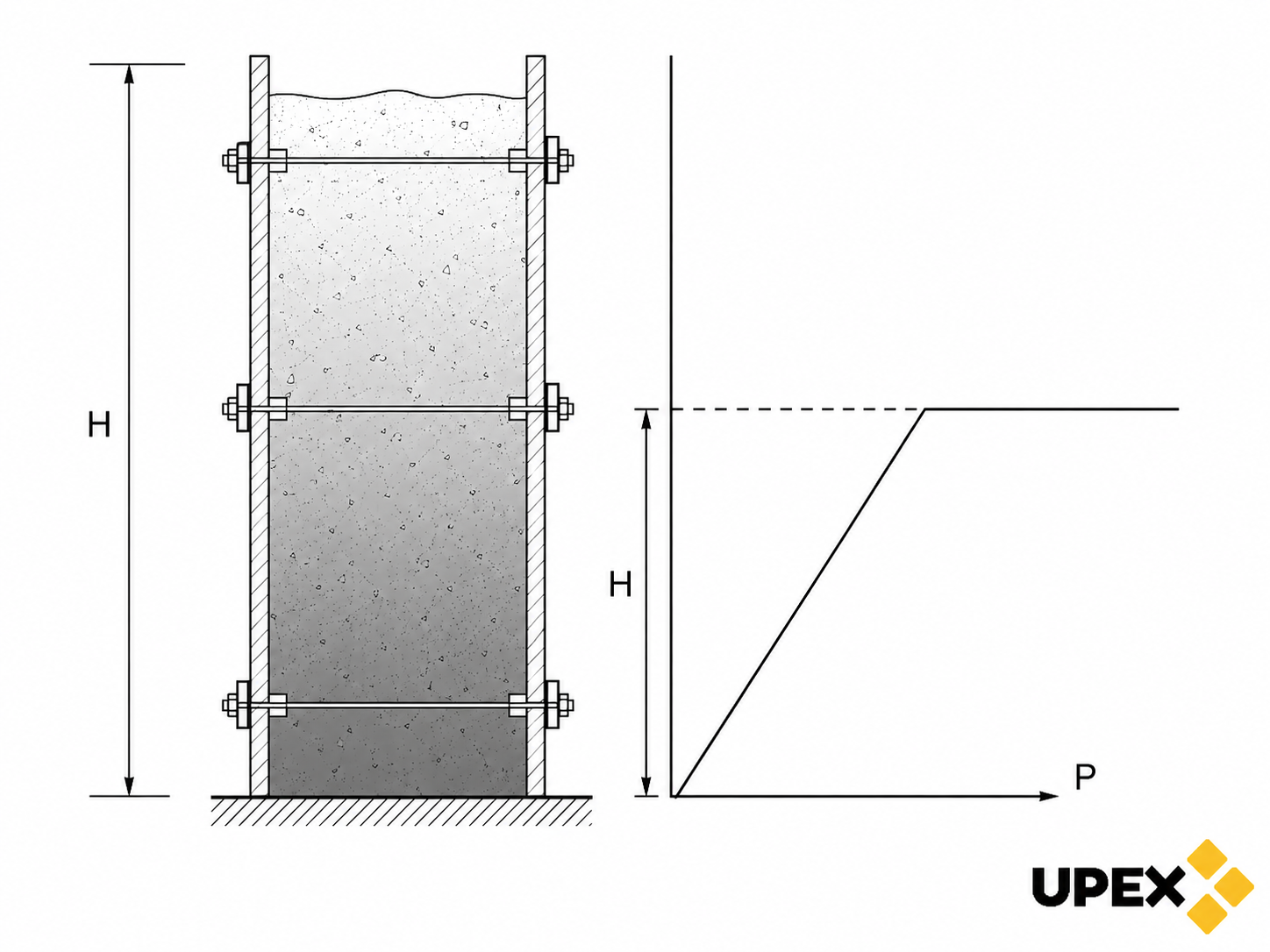

Треугольная эпюра давления с «полкой» на критической высоте
Наглядный пример: две стены одинаковой проектной высоты 3 м, но одну заливают за час, а другую растягивают на четыре часа с паузами. У первой стены бетон почти по всей высоте остаётся «жидким» к моменту завершения заливки — критическая высота, где давление перестаёт расти, окажется близко к самому верху, и пиковое давление у основания будет заметно выше. У второй стены нижние слои успевают заметно загустеть уже к середине процесса — критическая высота сместится ниже, «полка» начнётся раньше, а расчётное давление у основания получится меньше. Формально высота стены одна и та же, а требования к креплению — разные.
Где именно находится эта критическая точка и насколько высокой окажется «полка», зависит как раз от факторов из предыдущего раздела — прежде всего от скорости бетонирования и времени схватывания смеси. Более точную оценку даёт методика немецкого стандарта DIN 18218:2010, который де-факто стал отраслевым ориентиром и для российской практики: он учитывает не только высоту, но и скорость подачи бетона, консистенцию смеси и температурные условия, и в большинстве реальных случаев даёт более экономный результат, чем расчёт по чистой гидростатике. Для невысоких стен — условно до 1–1,5 м за один приём — разницей между двумя подходами часто можно пренебречь и взять консервативную гидростатическую оценку без лишних расчётов. Для высоких монолитных стен, холодного бетона или ускоренной заливки точный расчёт по методике уже ощутимо меняет и нагрузку, и стоимость крепежа — здесь стоит считать по факту, а не «на глаз».
Скорость бетонирования — один из немногих факторов, которым можно управлять прямо на площадке, не меняя ни состав смеси, ни конструкцию опалубки. Два основных подхода к заливке стены дают заметно разную нагрузку на опалубку.
Быстрая непрерывная заливка
Медленное послойное бетонирование

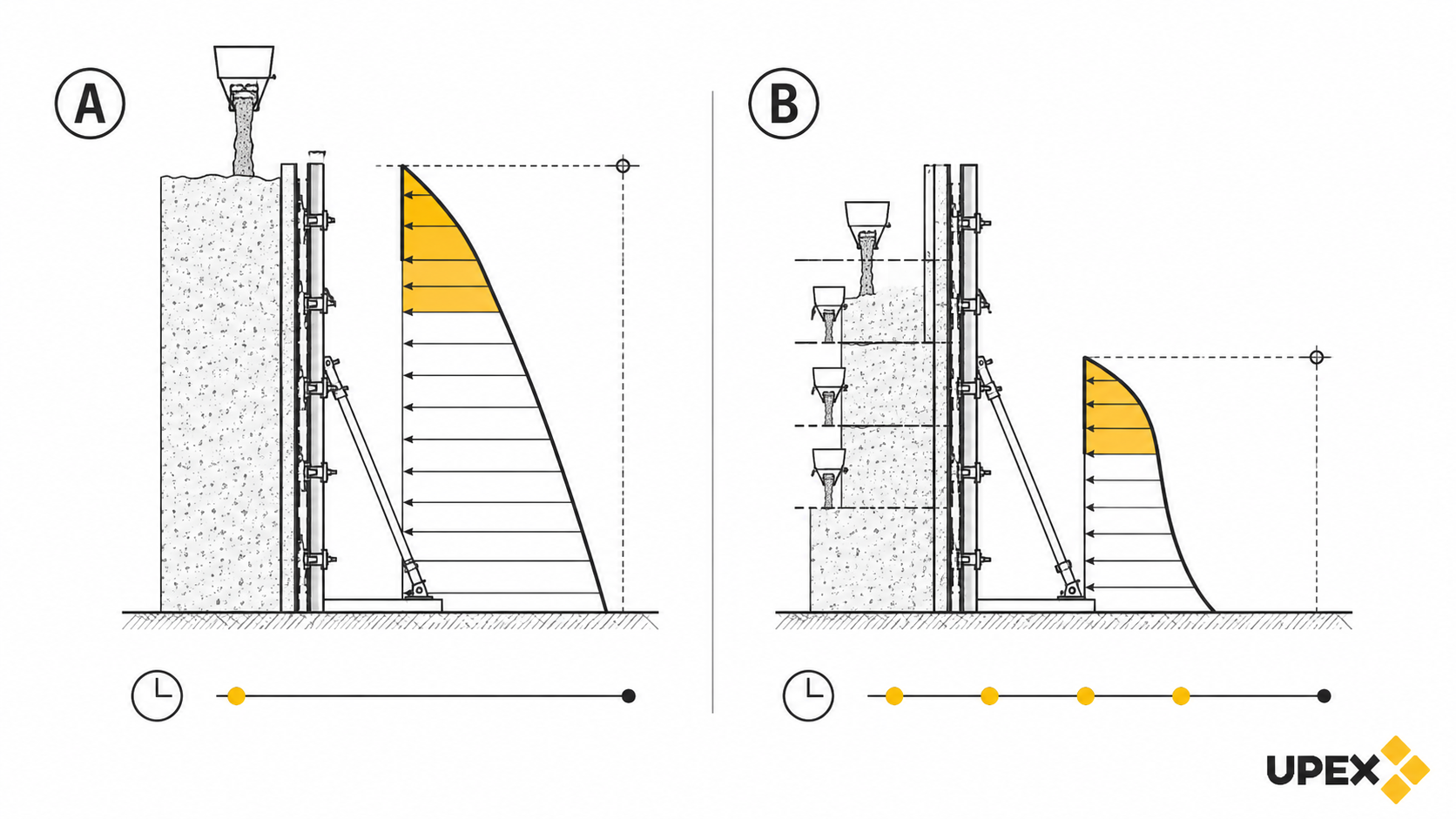

Сравнение эпюр давления при быстрой и медленной заливке
Выбор между подходами — это всегда компромисс между расходом крепежа и качеством самого шва между слоями бетона. Для невысоких стен разница в давлении обычно не критична, и выбор делают по удобству подачи бетона на площадке. Для высоких стен и фундаментов разница в пиковом давлении может быть кратной — и тогда способ заливки стоит закладывать в расчёт крепления опалубки заранее, а не подбирать по факту.
Расчётное давление бетона превращается в конкретные цифры только через систему крепления: она держит щиты опалубки на нужном расстоянии друг от друга и не даёт им разойтись под нагрузкой. У каждого элемента опалубки стен — своя задача, и они работают комплектом, а не по отдельности.
Диагональные и горизонтальные связи на стеновой опалубке перед заливкой
| Элемент | Функция в системе |
|---|---|
| Клин | Фиксирует и поджимает щиты опалубки друг к другу по стыку, выбирает зазоры |
| Диагональная связь | Удерживает опалубку от опрокидывания и смещения по вертикали под боковой нагрузкой |
| Горизонтальная связь | Стягивает противоположные щиты опалубки, напрямую воспринимает горизонтальное давление бетона |
| Металлическая спица | Соединяет щиты через толщину стены, задаёт и фиксирует итоговую ширину конструкции |
| Анкерное крепление | Закрепляет опалубку относительно основания или ранее забетонированной конструкции |
| Соединительная муфта | Удлиняет и соединяет между собой элементы связей и спиц по длине |
| Соединительная крестовина | Связывает элементы каркаса опалубки в точках пересечения, повышает жёсткость узла |
Шаг установки горizontalnyh связей и спиц — то место, где расчётное давление напрямую превращается в спецификацию: чем выше расчётная нагрузка на конкретной высоте опалубки, тем чаще нужно ставить крепления в этой зоне. Это одна из причин, почему эпюру давления считают именно по высоте, а не берут одно среднее число на всю стену — в нижней трети опалубки, где давление максимально, шаг креплений обычно гуще, чем ближе к верху заливки.
Прежде чем считать давление бетона на опалубку по формуле или закладывать универсальный запас, стоит явно определить условия конкретной заливки — от них зависит, каким методом вообще имеет смысл считать.
Если хотя бы два-три пункта из списка выходят за рамки типового случая — стена выше 2–2,5 м, заливка в холодное время года или сжатые сроки бетонирования, — точный расчёт по факторам, а не универсальный запас, обычно окупается уже на одном объекте за счёт более точного подбора количества крепежа.
На что чаще всего не хватает внимания при подготовке к заливке стен.
Сверка расчётного давления с фактически смонтированной опалубкой
Для невысоких стен и стандартной опалубочной системы часто достаточно консервативной гидростатической оценки — она всегда выше реального давления и не требует отдельного расчёта. Но для высоких стен, холодного бетона или ускоренной заливки такой запас может оказаться либо избыточным по расходу крепежа, либо, при ошибке в исходных цифрах, недостаточным — здесь точный расчёт под фактические условия оправдан.
Сначала это заметно по мелочам — щиты слегка выгибает, на стыках появляются зазоры, стена получается с наплывом или искривлением. При серьёзной недооценке крепёж не выдерживает нагрузку, и бетон может прорвать опалубку — это авария, которая требует остановки заливки, уборки вылившегося бетона и повторного монтажа опалубки практически с нуля.
Чем выше скорость подачи бетона, тем больше давление и тем чаще нужно ставить горизонтальные связи и спицы, особенно в нижней трети опалубки. При медленной послойной заливке шаг креплений можно сделать более редким, но тогда важно контролировать паузы между слоями, чтобы не получить холодный шов.
Обычно наоборот: тёплая смесь схватывается быстрее и раньше «разгружает» опалубку, поэтому пиковое давление ниже, чем при том же объёме холодного бетона. Но если тёплая погода сочетается с быстрой заливкой, эффекты частично компенсируют друг друга — расчёт стоит делать под конкретное сочетание температуры и скорости, а не только под одну переменную.
Стоит свериться, что расчёт учитывает фактическую высоту одного цикла заливки, реальную (а не паспортную) скорость подачи бетона на площадке и температуру именно в день работ — а не усреднённые цифры «на сезон». Затем расчётный шаг связей и анкеров сравнивают с фактически смонтированной опалубкой до начала заливки, а не постфактум.
Под расчётное давление проще подобрать не отдельные детали, а готовый комплект крепления опалубки стен — с клиньями, связями, спицами и анкерами нужного шага.
