Демонтаж опалубки: 7 правил разборки, кто дает разрешение

⏱ Время чтения: ~10 мин

Демонтаж опалубки — последний этап бетонных работ на захватке и один из самых рискованных. Поспешите — получите прогибы, трещины и сколы на кромках. Затяните — сорвете график и снизите оборачиваемость комплекта. Ниже разбираем, когда можно начинать распалубку, кто дает разрешение на демонтаж опалубки, в каком порядке разбирают стены, колонны, перекрытия и фундамент и какой инструмент для этого нужен.

Коротко.

  • Демонтаж начинают после набора бетоном распалубочной прочности, а не «через N дней».
  • Разрешение дает производитель работ, для особо ответственных конструкций из перечня ППР — главный инженер.
  • Разбирают в порядке, обратном монтажу: сначала ненагруженные боковые элементы, потом несущие.
  • Опалубку не отрывают краном от бетона и не сбрасывают с высоты.

Что такое демонтаж опалубки и распалубка

Демонтаж опалубки — это снятие формообразующих и поддерживающих элементов с забетонированной конструкции после того, как бетон набрал нужную прочность. На стройке для этого используют три слова, и все они означают одно и то же: распалубка, снятие опалубки и разборка опалубки. «Снятие» чаще говорят про боковые щиты стен и колонн, «разборку» — про систему целиком, со стойками, балками и палубой.

Распалубка или разопалубка — как правильно? В нормативах и технологических картах используется только «распалубка» (и «распалубливание»). «Разопалубка» — разговорный вариант, в исполнительной документации его лучше не писать.

Не путайте с архитектурным термином: распалубкой в архитектуре называют выемку в своде над окном или проемом. К опалубочным работам это отношения не имеет.

Распалубка замыкает полный цикл монолитного строительства: монтаж опалубки, армирование, бетонирование, уход за бетоном и набор прочности, демонтаж. От того, насколько аккуратно разобрана опалубка, зависит и качество поверхности бетона, и то, сколько еще циклов выдержат щиты.

Когда можно начинать демонтаж опалубки

Главное условие — не срок, а распалубочная прочность бетона. Это минимальная прочность, при которой конструкция без опалубки сохраняет форму и выдерживает собственный вес. Требования к ней задают СП 70.13330 «Несущие и ограждающие конструкции» и проект производства работ (ППР).

КонструкцияМинимальная прочность при распалубкеЧто это значит на практике
Вертикальные поверхности: стены, колонны, боковины балок и фундаментов0,5 МПаБетон держит форму: углы и кромки не крошатся, когда щит отходит
Плиты и перекрытия пролетом до 6 м70% проектнойНесущую опалубку снимают только после подтверждения прочности испытанием
Плиты и перекрытия пролетом более 6 м80% проектнойЧем больше пролет, тем выше риск прогиба после снятия стоек
Конструкции, которые сразу нагружаютПо расчету в ППРНапример, если на плиту ставят опалубку следующего этажа до набора 100% прочности

Значения — по действующей редакции СП 70.13330.2012 с изменениями (таблица 5.11). В старом СНиП 3.03.01-87 для вертикальных поверхностей было 0,2–0,3 МПа, и эту цифру до сих пор можно встретить в технологических картах.

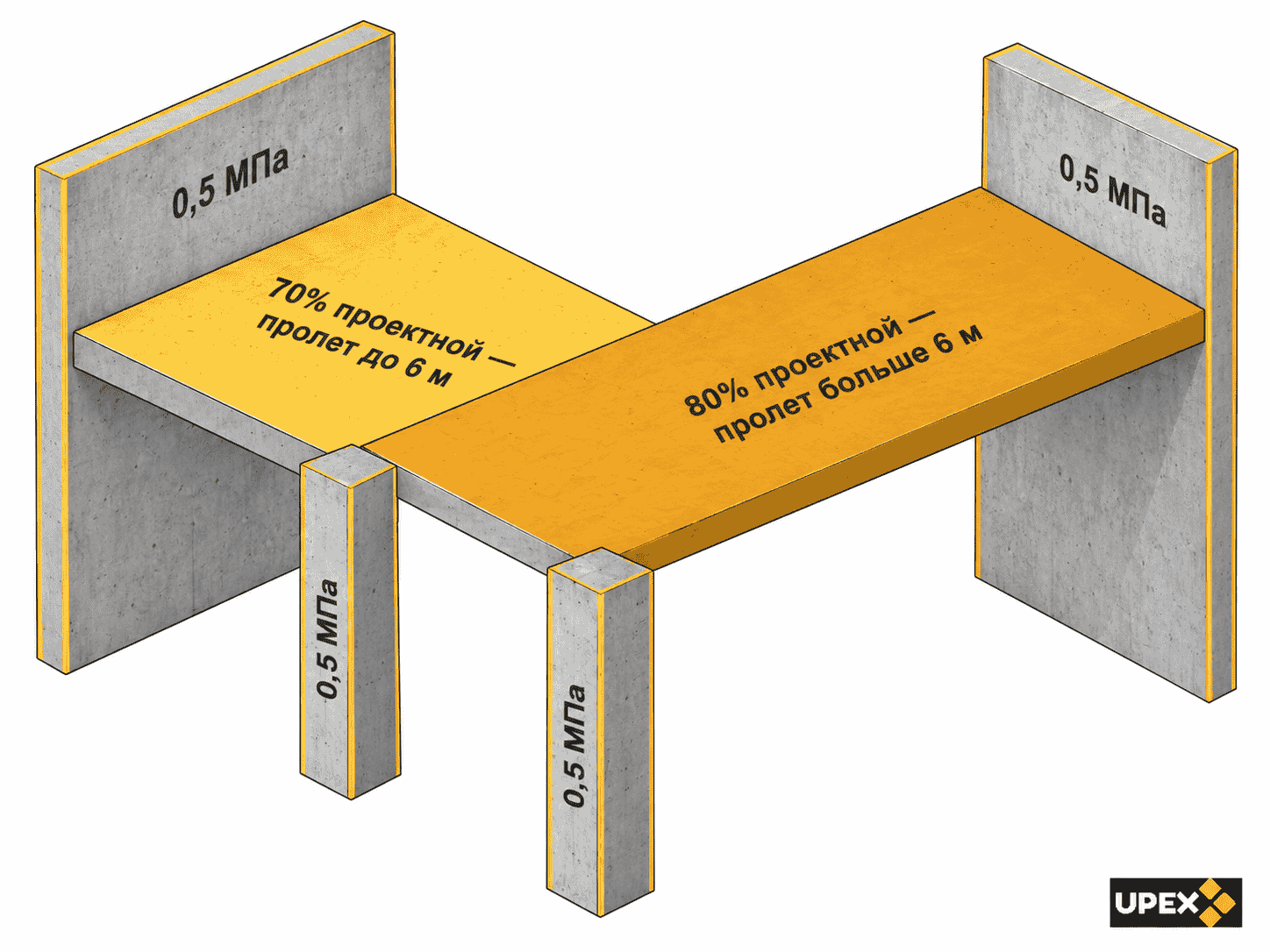

Распалубочная прочность при демонтаже опалубки стен и перекрытий
Какая прочность нужна для распалубки: вертикальные элементы — 0,5 МПа, плиты до 6 м — 70%, плиты больше 6 м — 80% проектной

Фактическую прочность подтверждают двумя способами: испытанием контрольных образцов, которые твердели в тех же условиях, что и конструкция, или неразрушающим контролем прямо на объекте (склерометр, ультразвук, метод отрыва со скалыванием). Результат записывают в журнал бетонных работ — без этой записи разрешения на демонтаж не будет.

Сколько дней уходит на набор нужной прочности, зависит от класса бетона, температуры и способа ухода за ним. Ориентиры по срокам для разных конструкций собраны в статье когда снимать опалубку. При минусовой температуре бетон набирает прочность иначе, и правила распалубки при морозе отдельные — о них мы писали в материале про зимнее бетонирование.

Важно. 70% прочности в протоколе не значит, что из-под плиты можно убрать все стойки. Если на перекрытие дадут нагрузку раньше, чем бетон наберет проектную прочность, часть стоек оставляют в качестве переопирания. Схему переопирания задает ППР.

Кто дает разрешение на демонтаж опалубки

Для большинства конструкций ответ один: демонтаж опалубки разрешает производитель работ — прораб или ответственный руководитель работ на участке. Он сверяет фактическую прочность бетона с требованием ППР и технологической карты и только после этого дает команду бригаде.

Для особо ответственных конструкций правило строже: их распалубку разрешает главный инженер (технический руководитель) организации. Какие конструкции считаются особо ответственными, определяет перечень в ППР. Обычно туда попадают большепролетные перекрытия, консоли, балки и конструкции, на которые нагрузку дают сразу после распалубки. Если договором предусмотрен технический надзор заказчика, его представитель тоже участвует в приемке прочности.

Разрешение оформляют записью в журнале работ: какая конструкция, на какой захватке, какая фактическая прочность и кто разрешил. Устная команда «снимайте» при проверке не считается.

Если готовитесь к экзамену по охране труда. В билетах этот вопрос звучит как «с чьего разрешения должен осуществляться демонтаж опалубки» или «кем выдается разрешение на демонтаж опалубки». Ответ тот же: с разрешения производителя работ, а для особо ответственных конструкций — главного инженера.

7 правил безопасной разборки опалубки

Вопрос «что должно быть во время снятия опалубки» задают не только на экзаменах. Большинство травм на опалубочных работах случается именно при разборке, когда элементы уже освобождены от креплений, но еще не опущены на землю. Вот что требуют правила и ППР.

  1. Зона демонтажа огорожена. Вывешены знаки, посторонних нет, под разбираемыми элементами никто не стоит.
  2. Бригада прошла инструктаж и работает по ППР или технологической карте, а не «как привыкли».
  3. Разборка идет сверху вниз и участками. Нельзя ослаблять сразу всю систему по площади.
  4. Элементы опускают, а не сбрасывают. Щиты, балки и стойки передают вниз вручную или краном.
  5. Приняты меры против падения элементов и обрушения поддерживающих конструкций: освобожденный элемент сразу снимают или временно закрепляют.
  6. Крупнощитовые панели перемещают только краном и только после полного освобождения от стяжек и замков. Отрывать прилипший щит краном нельзя: стропы рвутся, кран получает рывковую нагрузку.
  7. На высоте работают с подмостей и со страховочной привязью. Частично разобранную опалубку не оставляют на перерыв или на ночь.

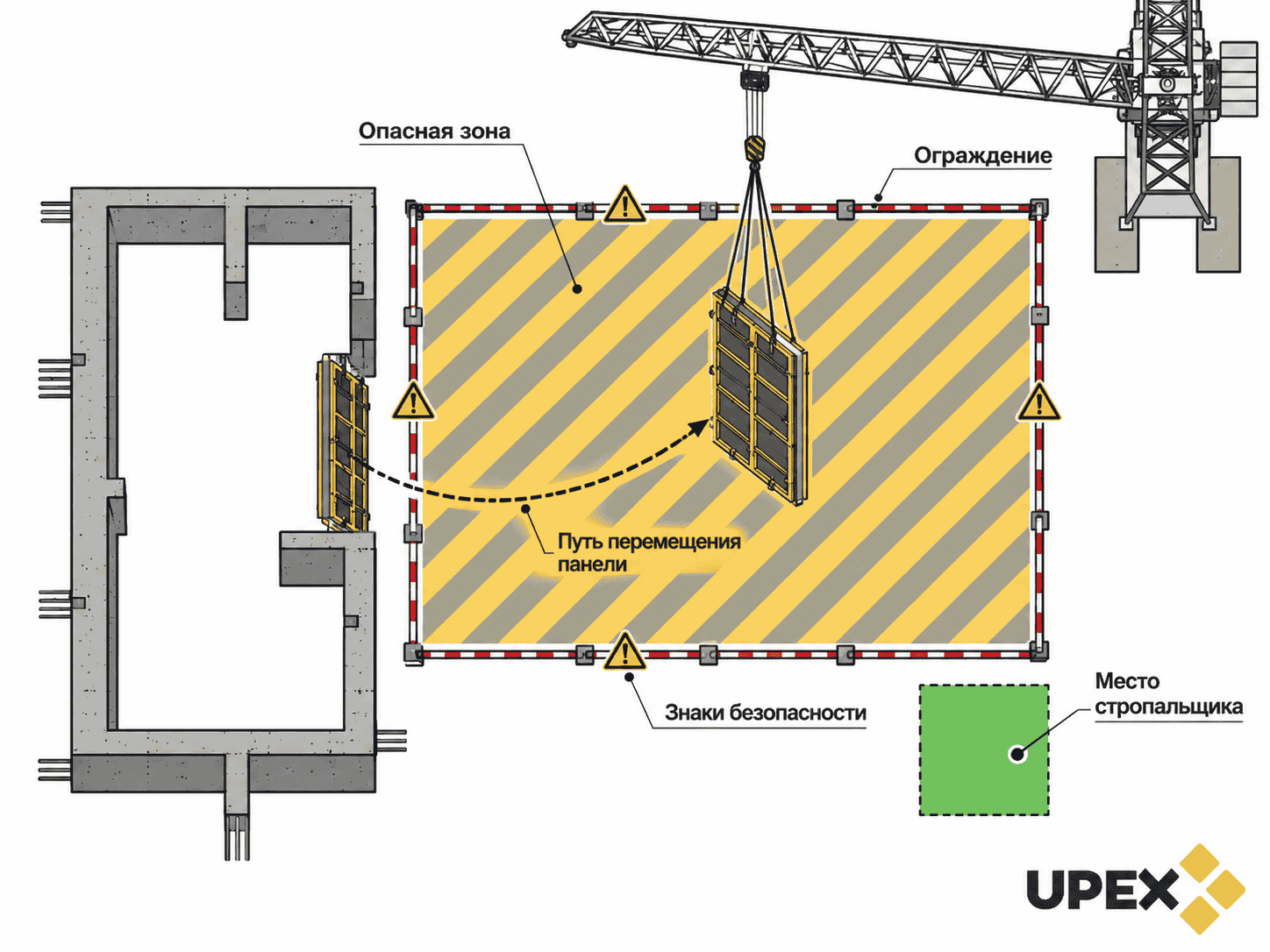

Схема опасной зоны при демонтаже опалубки
Опасная зона при демонтаже: ограждение, знаки, зона перемещения панели краном, безопасное место стропальщиков

Порядок разборки опалубки по конструкциям

Общий принцип для любых систем — порядок, обратный монтажу. Сначала снимают ненагруженные элементы (боковые щиты, бортовую опалубку, подмости), затем постепенно и равномерно освобождают несущие. Дальше — особенности для каждого типа конструкций.

Демонтаж опалубки стен и колонн

Боковые щиты стен и колонн не несут нагрузку от бетона после того, как он схватился, поэтому их снимают первыми — при прочности 0,5 МПа. Порядок для щитовой опалубки стен:

  1. Снять навесные подмости и консольные площадки, если они не нужны для дальнейшей разборки.
  2. Ослабить и извлечь стяжные винты или спицы, снять замки между щитами.
  3. Для крупнощитовой опалубки — застропить панель за монтажные петли и выбрать слабину стропов.
  4. Снять подкосы и выравниватели.
  5. Отделить щит от бетона рычагом в предусмотренных точках по раме, не поддевая палубу.
  6. Переместить щит на площадку очистки.

Колонны разбирают по той же логике: сначала страхуют короб от падения, затем снимают подкосы, раскрывают замки и по одному отводят щиты или угловые элементы. Снятие опалубки колонн требует особой аккуратности на углах — это самые уязвимые места свежего бетона.

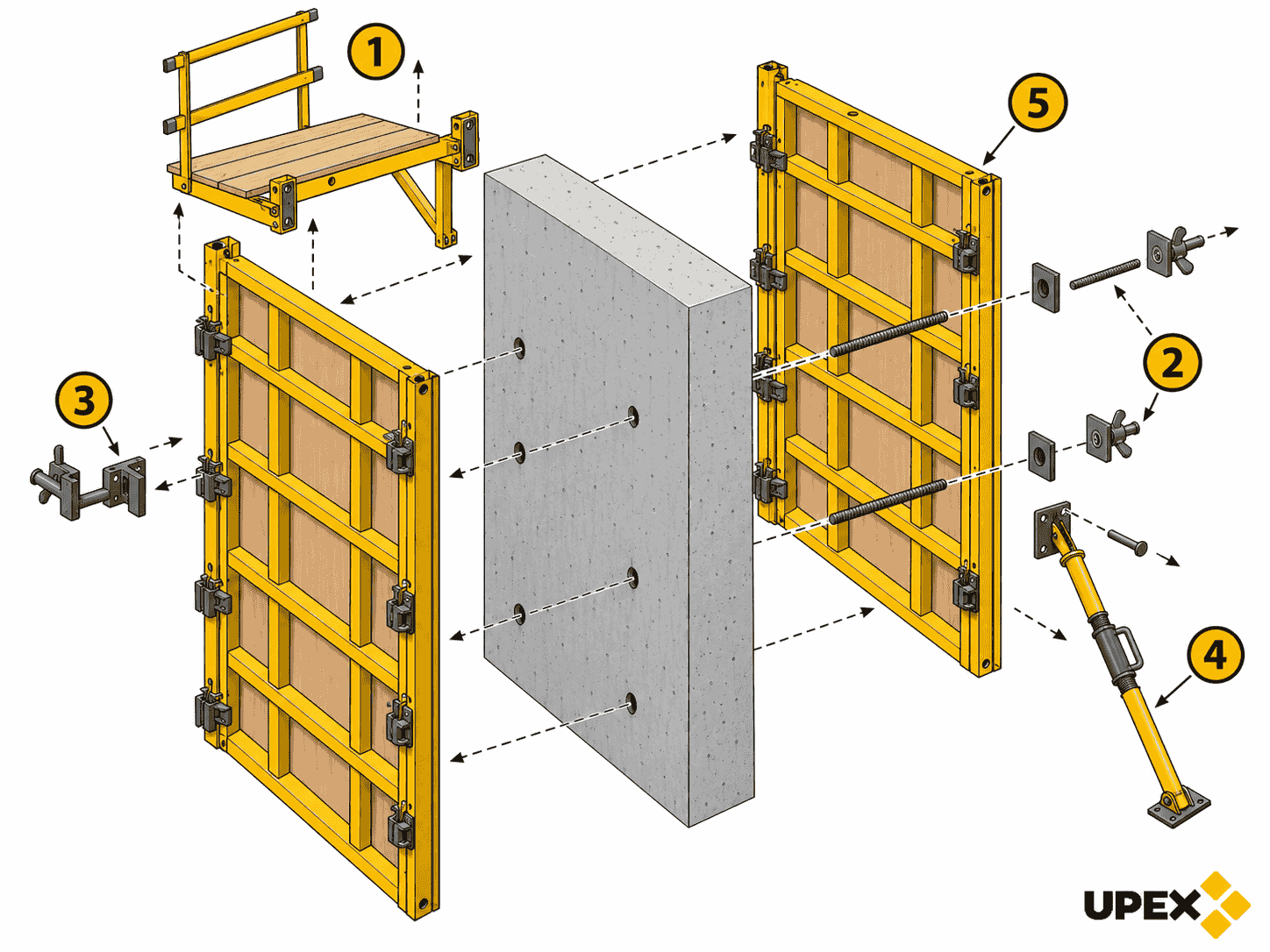

Порядок демонтажа опалубки стен: схема
Последовательность разборки щитовой опалубки стены: подмости, стяжные винты, замки, подкосы, отрыв щита

Демонтаж опалубки перекрытия и плиты

Распалубка перекрытий — самый ответственный этап: здесь опалубка несет вес плиты. Перед началом проверьте по ППР, какие стойки остаются в качестве переопирания. Состав системы и назначение элементов подробно разобраны в разделе опалубка перекрытий.

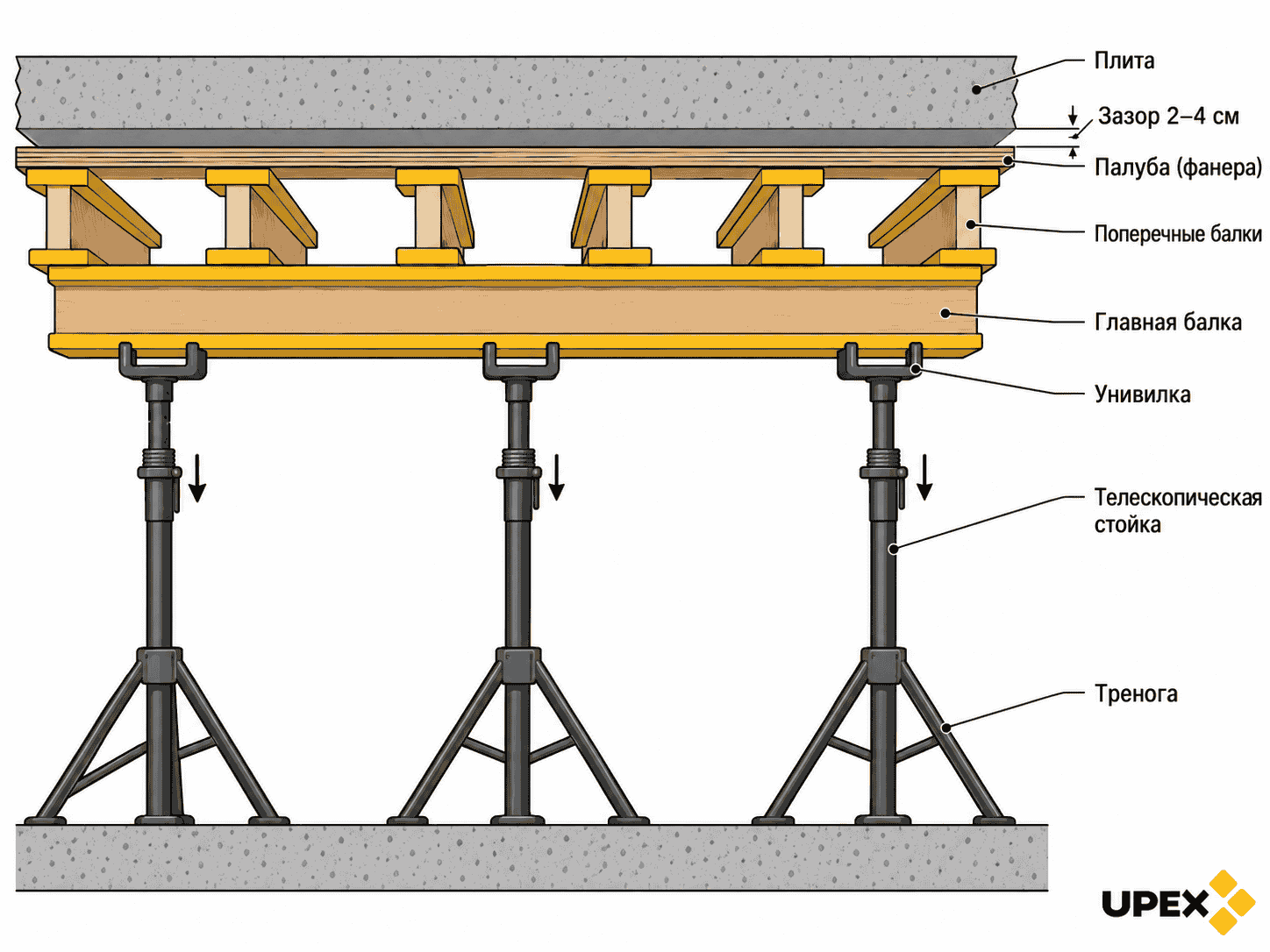

Схема опалубки перекрытия перед демонтажем: стойки, балки, палуба
Из чего состоит опалубка перекрытия и как она опускается: стойки опускают на 2–4 см, и палуба отходит от бетона
1

Проверить прочность и схему переопирания

Есть запись о прочности и разрешение. Стойки, которые остаются под плитой, отмечены краской или лентой, чтобы их не сняли по ошибке.

2

Опустить систему на несколько сантиметров

Поворачивая регулировочные гайки стоек, систему опускают на 2–4 см. Головки-унивилки вместе с балками и палубой отходят от бетона без ударов. Опускают равномерно, полосами, а не одну стойку до упора.

3

Снять поперечные балки и палубу

Сначала вынимают поперечные (вторичные) балки, затем листы фанеры. Если лист прилип, его отделяют деревянным бруском или пластиковой лопаткой, а не ломом по центру листа.

4

Снять главные балки и унивилки

Главные (продольные) балки снимают вдвоем, не допуская падения с головок. Балки сразу укладывают на прокладки, чтобы не повредить полки.

Двутавровая балка для опалубки

Двутавровая балка

Главные и поперечные балки опалубки перекрытия, которые снимают после опускания системы

Цена по запросу

Смотреть в каталоге
5

Демонтировать стойки, кроме стоек переопирания

Телескопические стойки складывают и снимают вместе с треногами. Стойки переопирания остаются на месте до тех пор, пока бетон не наберет прочность, указанную в ППР.

6

Рассортировать и убрать элементы

Стойки, балки и фанеру раскладывают по типоразмерам — так их проще очистить, проверить и подать на следующую захватку.

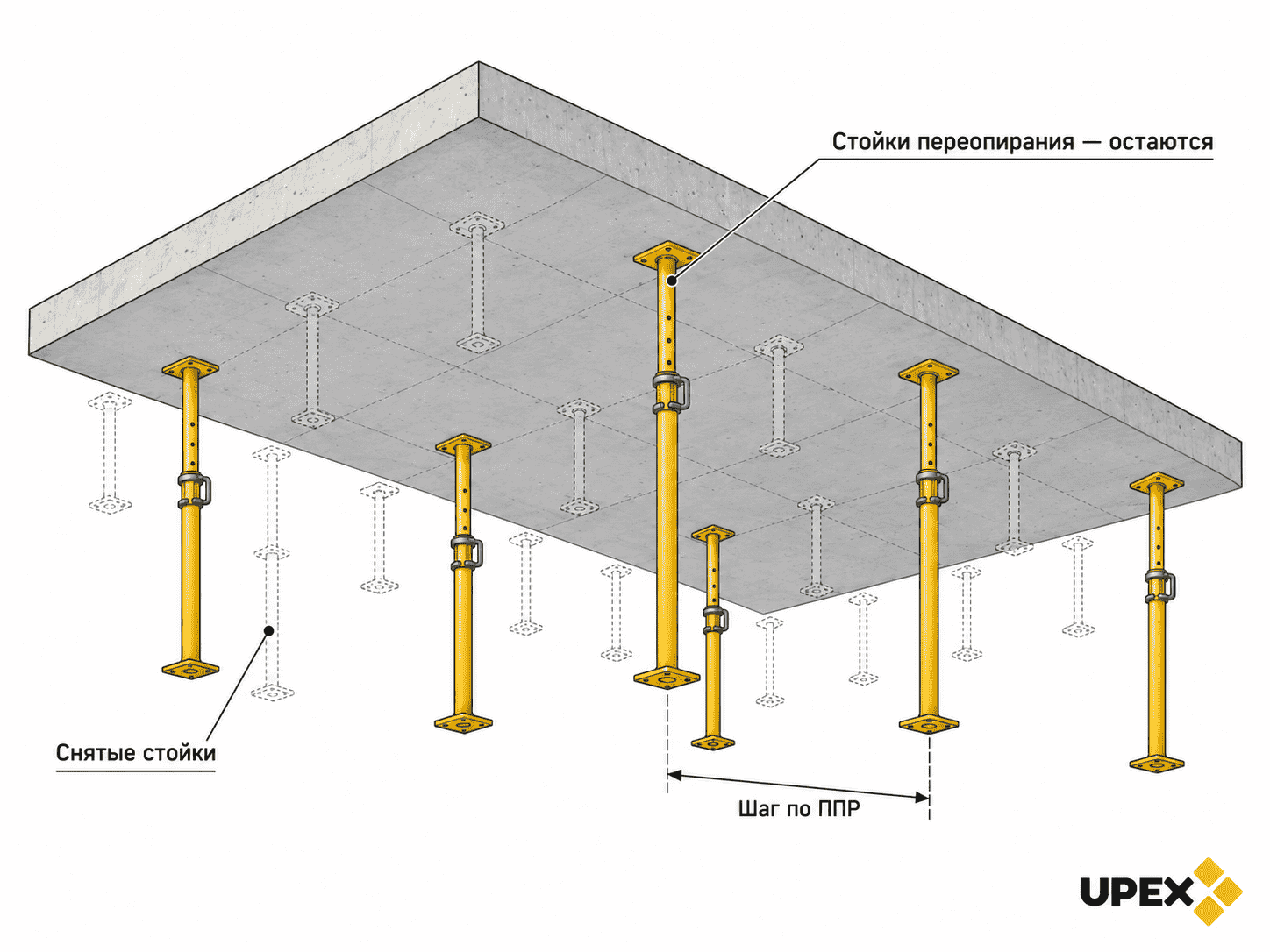

Стойки переопирания после демонтажа опалубки перекрытия
Переопирание: часть стоек остается под плитой до набора прочности по ППР, остальные снимают

Демонтаж опалубки фундамента

В частном строительстве фундамент чаще всего бетонируют в деревянной щитовой опалубке на гвоздях или саморезах. Порядок простой: снять распорки и подкосы, выкрутить саморезы или вытащить гвозди гвоздодером, затем отделить доски от бетона — начиная с верхних. Ломом упираются в соседнюю доску или подкладку, а не в бетон.

Если при демонтаже деревянной опалубки на поверхности остаются раковины или вместе с доской отходит слой бетона, разборку останавливают: прочности еще недостаточно. После распалубки фундамент осматривают и только потом выполняют гидроизоляцию и обратную засыпку.

Инструмент для демонтажа опалубки

Набор зависит от системы: для деревянной опалубки хватит ручного инструмента, для крупнощитовой без крана не обойтись.

ИнструментДля чегоГде нужен
Монтажный лом, гвоздодерОтделить щит или доску от бетона, вытащить гвоздиДеревянная и мелкощитовая опалубка
Киянка, молотокОсвободить замки, клинья, повернуть гайку стойкиВсе системы
Гаечный ключ, трещоткаОткрутить стяжные винты и гайкиОпалубка стен и колонн
Кран, стропы, траверсаПереместить крупнощитовые панели и пакеты элементовСтены, колонны, перекрытия
Подмости, вышки-туры, стремянкиБезопасный доступ к верхним элементамПерекрытия, высокие стены
Скребки, щетки, пластиковые лопаткиОтделить прилипшую палубу, снять остатки бетонаВсе системы

Обязательные СИЗ — каска, перчатки, защитные очки, а на высоте еще и страховочная привязь. Инструмент проверяют до начала работ: сорвавшийся с гайки ключ на высоте — частая причина падений.

Что делать после распалубки

Осмотреть бетон. Сразу после распалубки проверяют поверхность: сколы, раковины, оголенную арматуру, отклонения геометрии. Мелкие дефекты заделывают ремонтными составами, серьезные фиксируют и согласовывают решение с проектировщиком.

Заделать отверстия. Отверстия в бетоне после снятия опалубки остаются от стяжных винтов. Обычно винты проходят через пластиковые трубки, и отверстия закрывают заглушками или заполняют безусадочным раствором. В стенах подвалов это обязательно: незаделанное отверстие станет местом протечки.

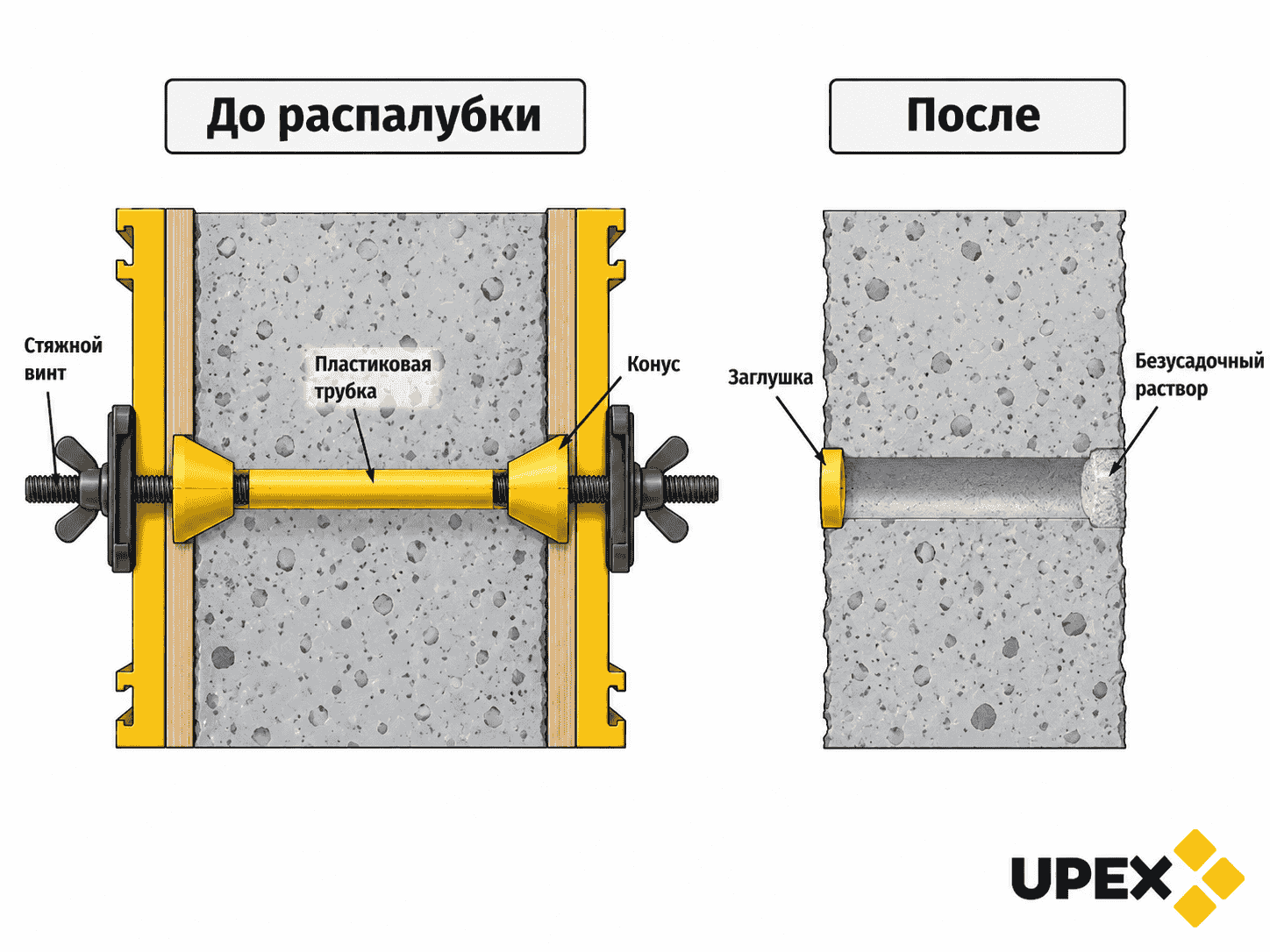

Отверстия от стяжных винтов после демонтажа опалубки: разрез
Стяжной винт в пластиковой трубке: после распалубки винт извлекают, отверстие закрывают заглушкой или раствором

Продолжить уход за бетоном. Без опалубки открытая поверхность быстрее теряет влагу. В жару ее увлажняют или укрывают, иначе появятся усадочные трещины.

Подготовить опалубку к следующему циклу. Щиты и балки очищают от остатков бетона, осматривают, наносят смазку и складируют. Изношенную палубу с расслоениями и сколами по кромкам лучше заменить сразу — она испортит поверхность следующей конструкции.

Фанера березовая для опалубки

Фанера березовая

Для замены изношенной палубы, которая после распалубки дает сколы и расслоения

Цена по запросу

Смотреть в каталоге

Частые ошибки при демонтаже опалубки

Частые ошибки.

  • Снимают опалубку «по календарю», без подтверждения прочности.
  • Отрывают прилипший щит краном — повреждают кромки бетона и саму панель.
  • Убирают все стойки из-под плиты сразу, забыв о переопирании.
  • Бьют ломом по палубе — ламинированная фанера теряет покрытие, и оборачиваемость падает.
  • Сбрасывают элементы с высоты, гнут балки и стойки.
  • Не смазали опалубку при монтаже — бетон прилипает, щит уходит вместе с поверхностным слоем.

Многие проблемы распалубки закладываются еще на монтаже: неправильная смазка, перетянутые стяжки, нарушенная геометрия. Разбор таких случаев — в статье ошибки монтажа опалубки.

Вопросы и ответы

Производитель работ (прораб) после того, как прочность бетона подтверждена испытанием. Для особо ответственных конструкций из перечня ППР разрешение дает главный инженер организации. Разрешение фиксируют записью в журнале работ.

Срок определяется не днями, а прочностью бетона. Боковые щиты стен и колонн снимают при 0,5 МПа, несущую опалубку перекрытий — при 70% проектной прочности для пролетов до 6 м и 80% для пролетов больше. Сколько на это уйдет дней, зависит от класса бетона и температуры.

Да. Боковые щиты не несут нагрузку от веса конструкции, им достаточно, чтобы бетон держал форму. Поэтому опалубку стен и колонн обычно снимают значительно раньше, чем несущую опалубку перекрытия.

Отделять щит постепенно, рычагом в точках по раме или деревянным бруском, без рывков. Отрывать краном нельзя. Если прилипание повторяется, проверьте смазку и состояние палубы: изношенное покрытие фанеры сцепляется с бетоном сильнее.

Да, если на перекрытие дадут нагрузку до набора проектной прочности — например, начнут монтировать опалубку следующего этажа. Количество и шаг стоек переопирания задает ППР. Их снимают только после того, как бетон наберет требуемую прочность.

Что почитать дальше. Демонтаж — последний шаг цикла, а качество бетона закладывается на всех предыдущих. Другие материалы о монолитных работах, выборе и монтаже опалубки — в блоге UPEX.
