Опалубку привезли — и в этот момент прораб отвечает за то, чтобы на объекте оказалось ровно то, что заказано, в рабочем состоянии и без потерь при разгрузке. Ошибки здесь стоят дорого: некомплект останавливает бригаду, пересорт ломает график, а не зафиксированные вовремя повреждения потом не докажешь. Разбираем, как пройти доставку, приемку и хранение опалубки на объекте, и даем чек-лист, который можно распечатать.
Коротко.

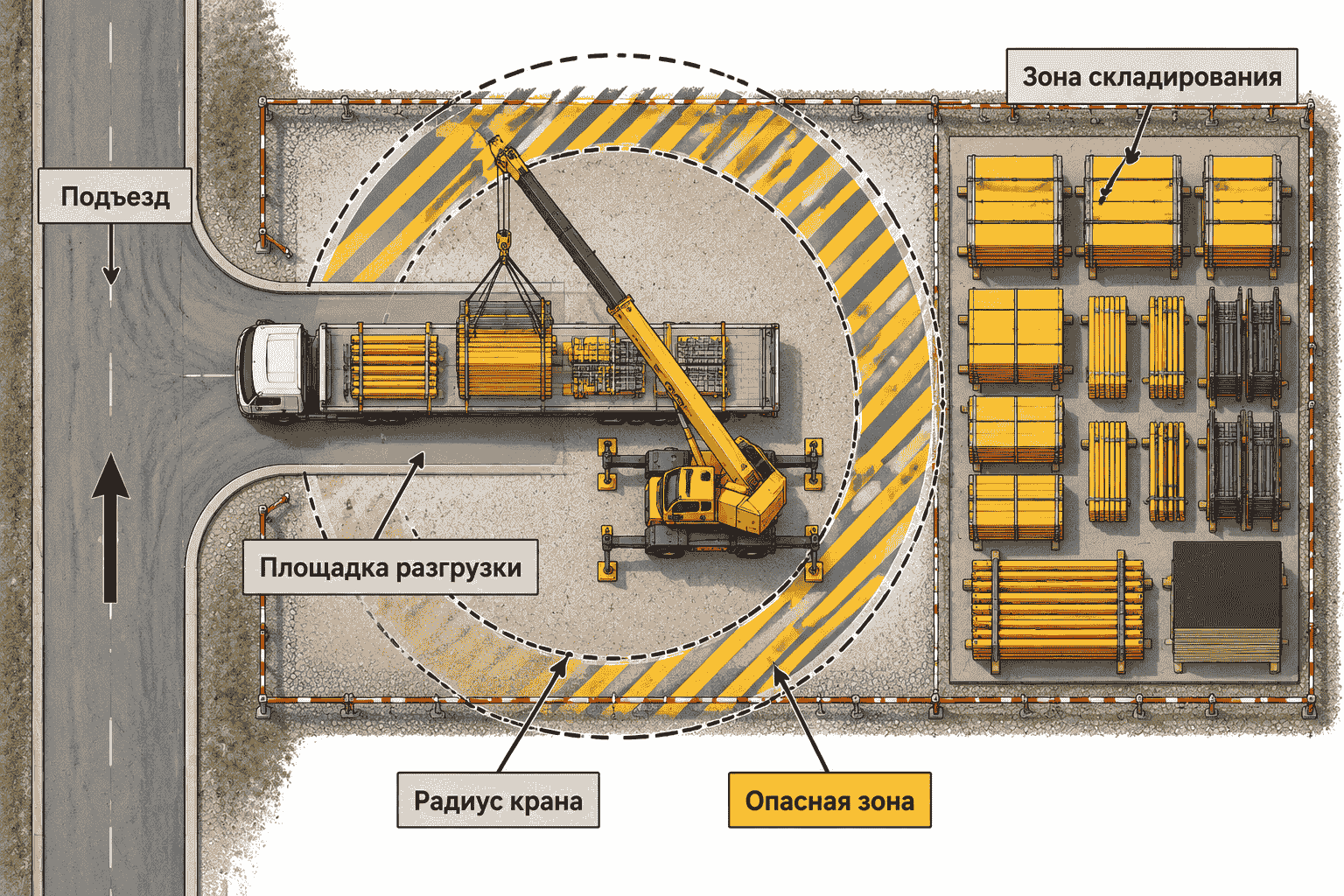

Половина проблем при приемке возникает из-за того, что площадку не подготовили заранее. За день до поставки проверьте:

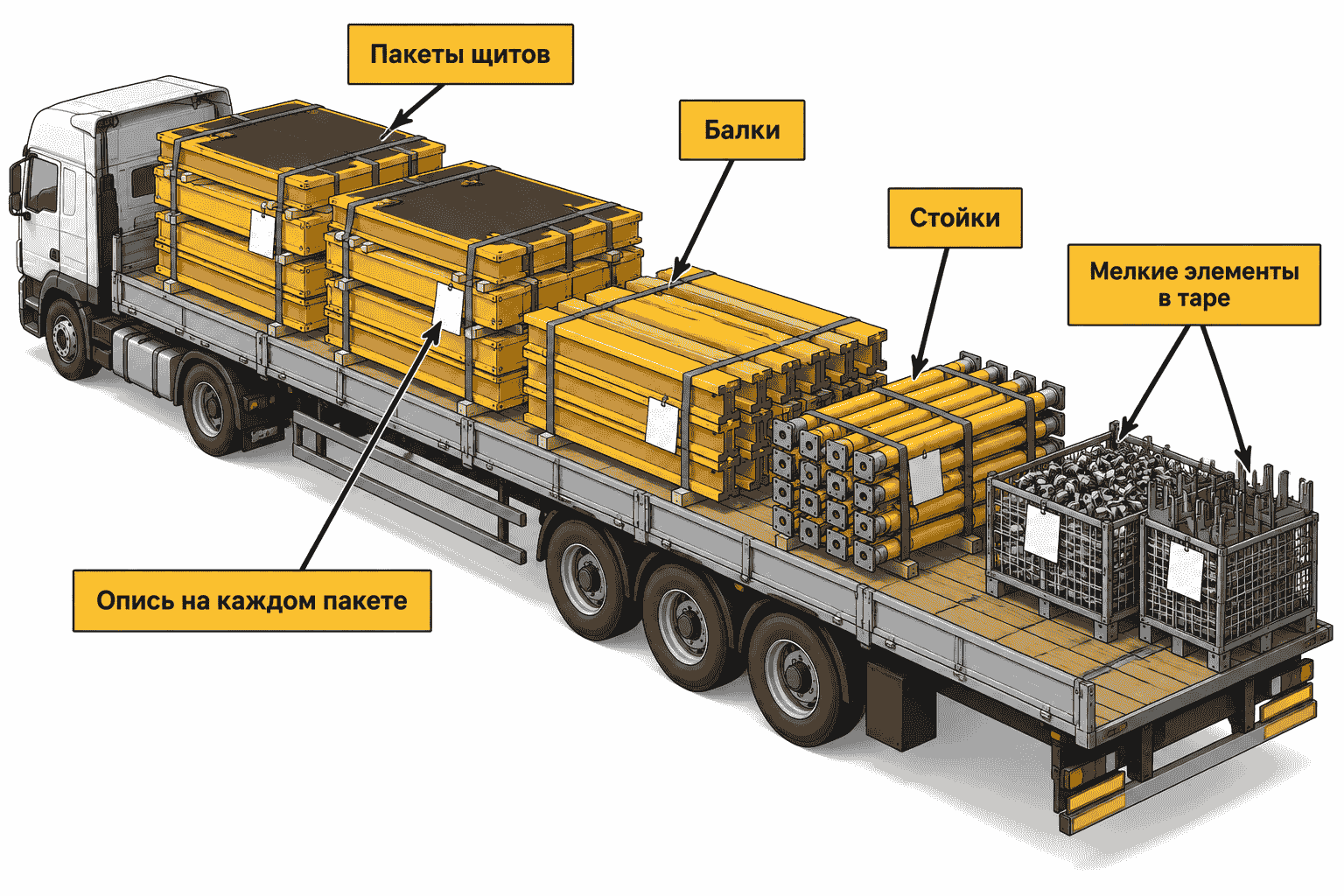

Опалубку перевозят пакетами: щиты, балки и стойки упакованы по маркам и размерам, мелкие элементы — замки, стяжки, унивилки — в таре. К каждому пакету должен быть приложен упаковочный лист с описью содержимого. Это не формальность: по описи вы сверяете поставку, не вскрывая каждый пакет.

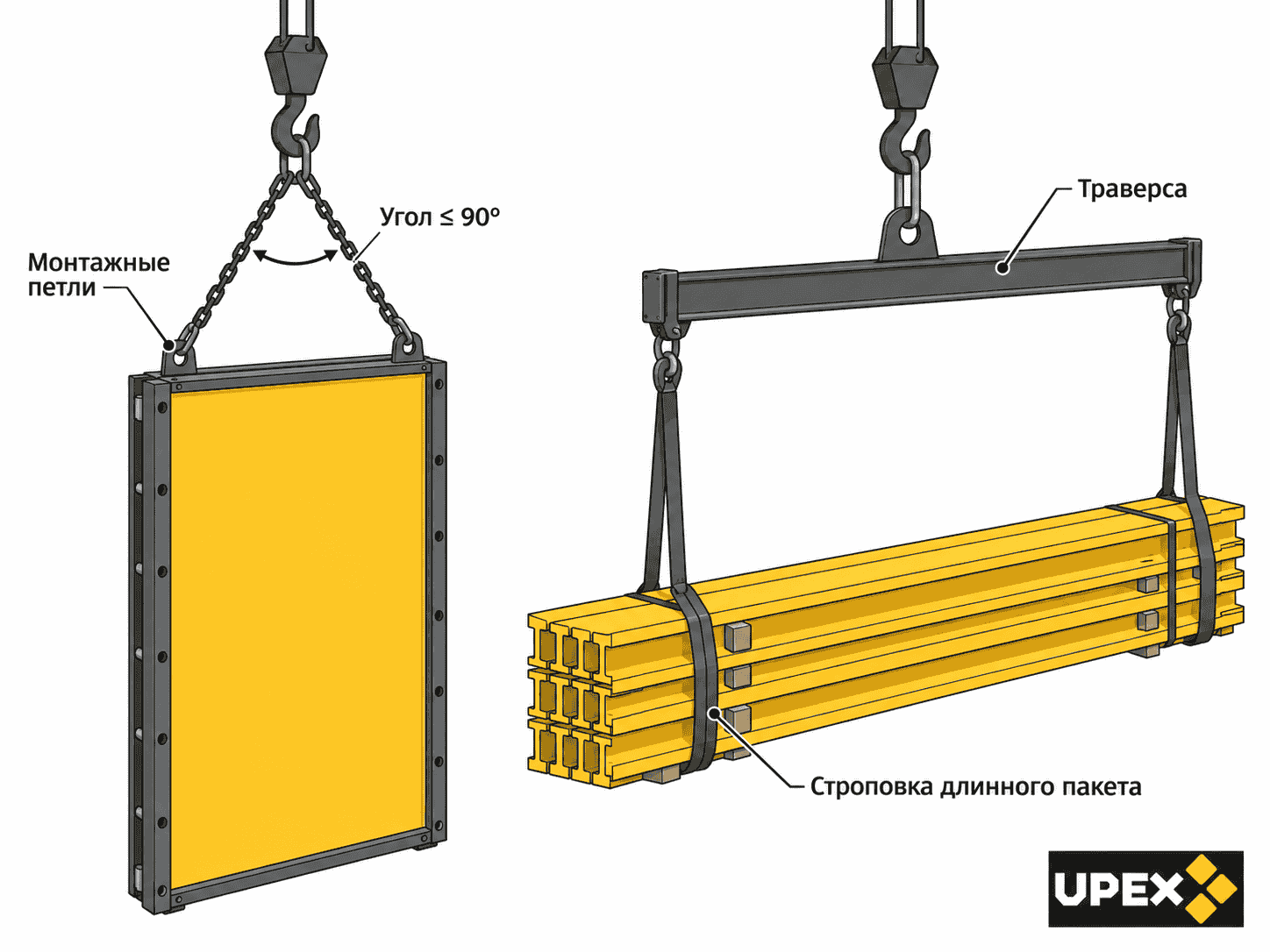

Разгружают по схеме строповки из ППР или инструкции производителя. Общие правила такие:
Условия и география перевозки — на странице доставка опалубки.
Приемку начинают с документов, а затем проверяют сам груз — по количеству и по состоянию.
Документы при поставке: транспортная накладная, УПД, спецификация поставки, паспорт на опалубку и инструкция по эксплуатации со схемами монтажа и допустимыми нагрузками. При аренде — акт приема-передачи, где фиксируется состояние элементов.
Состав заказа должен совпадать с тем, что вы согласовали в спецификации. Как ее составить, чтобы при приемке не было вопросов, мы разобрали в статье спецификация опалубки.
| Что проверить | Как | Что считается дефектом |
|---|---|---|
| Комплектность | Сверить пакеты и тару с описью и спецификацией | Некомплект, пересорт по типоразмерам |

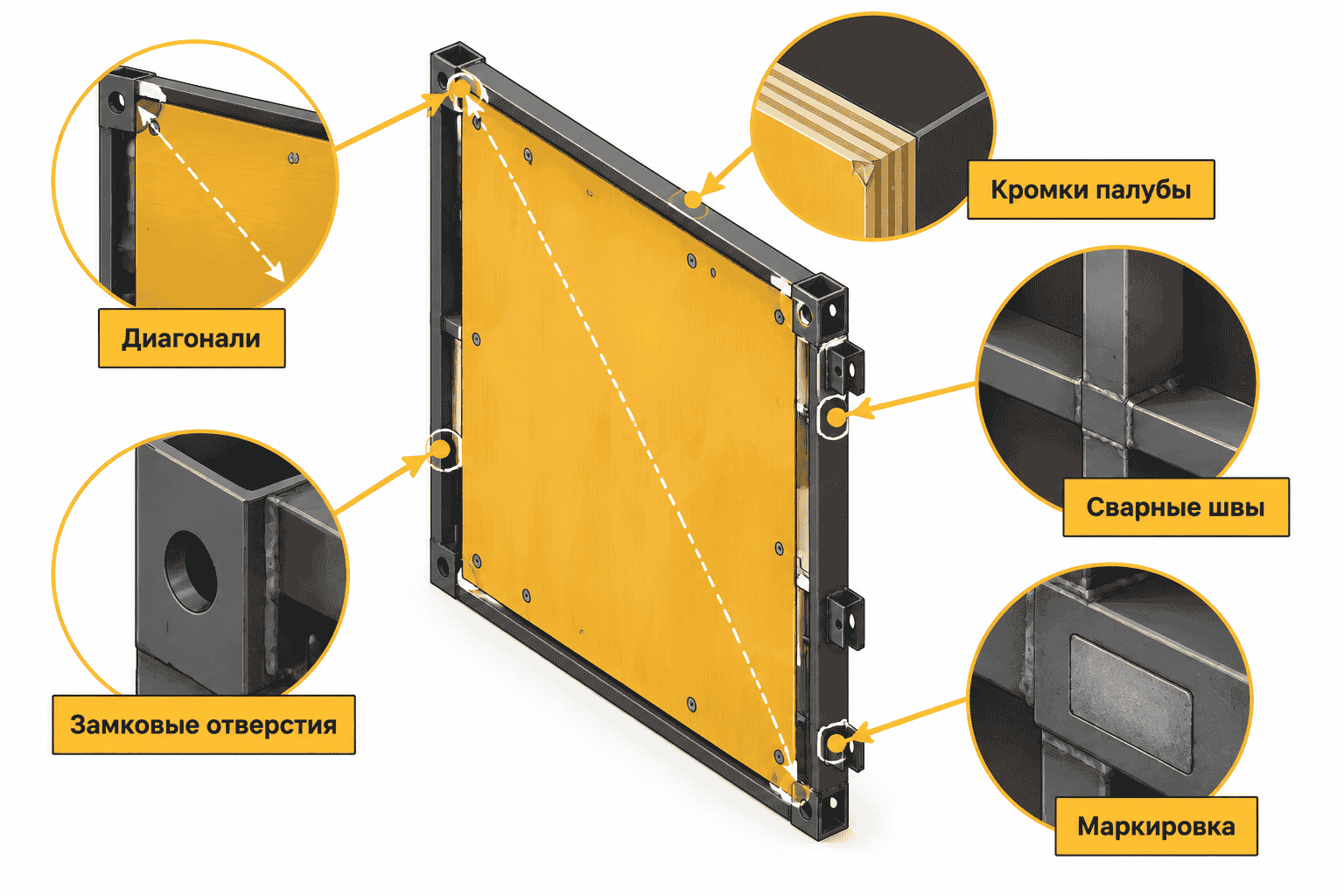

| Геометрия щитов | Выборочно замерить диагонали, проверить плоскость рейкой | Перекос, прогиб, деформация рамы |
| Палуба | Осмотреть поверхность и кромки | Сколы, вздутие торцов, расслоение, протертое покрытие |
| Каркас и покрытие | Осмотреть сварные швы и окраску | Трещины в швах, коррозия, отсутствие защитного покрытия |
| Замки, стяжки, резьба | Проверить вручную несколько штук из партии | Заедание, сорванная резьба, деформация |
| Маркировка | Найти на нерабочей стороне индекс элемента и изготовителя | Нет маркировки — сложно предъявить претензию |
В комплект часто входят и сопутствующие позиции — например, настил деревянный для рабочих площадок. Их тоже сверяют по количеству и состоянию. Для палубы проверьте толщину и тип фанеры: от этого зависит и качество бетона, и ресурс — подробнее в статье фанера для опалубки.
Важно. Приемкой опалубки называют и другую процедуру — проверку смонтированной опалубки перед бетонированием: геометрия, крепления, отметки. Это отдельный этап, его оформляют своим актом. Типичные нарушения на нем разобраны в статье ошибки монтажа опалубки.
Если что-то не так, действуйте сразу, пока машина на объекте и водитель рядом.
Все, что не зафиксировано в момент приемки, потом будет трудно доказать. Подпись в накладной без замечаний означает, что груз принят в полном объеме.
Частые ошибки при приемке.

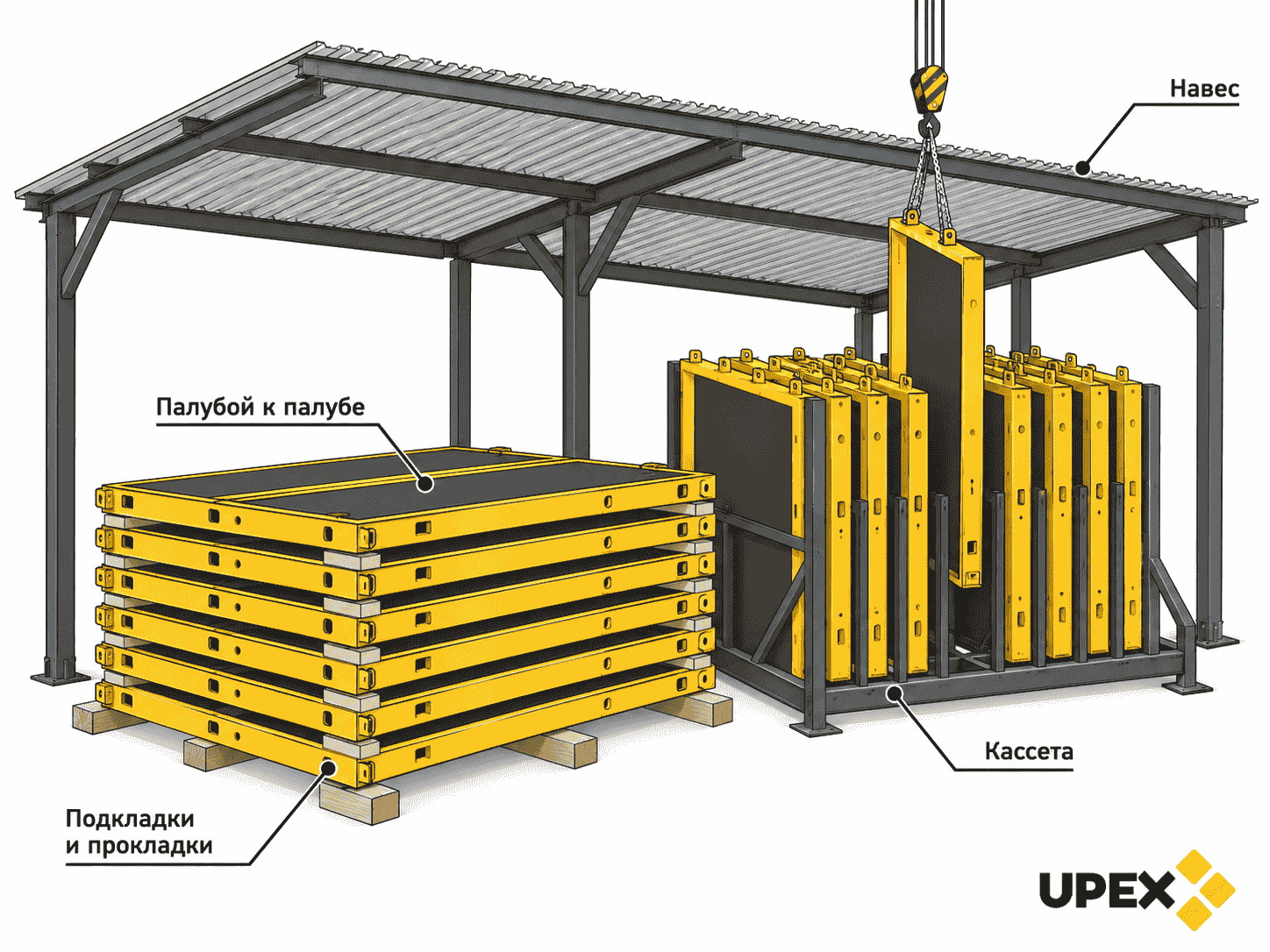

Правильное хранение опалубки продлевает ее срок службы не меньше, чем аккуратная работа. Правила складирования, которые закреплял ГОСТ Р 52085-2003 и которые остаются хорошей практикой:
Для крупных щитов удобны кассеты для хранения опалубки — металлические стеллажи, где панели стоят вертикально. Они экономят площадь, защищают палубу от продавливания и позволяют брать нужный щит краном, не разбирая штабель. Мелкие элементы хранят в контейнерах или поддонах с бортами.
Если опалубка арендована, возврат — та же приемка, только в обратную сторону. Чтобы не платить за лишнее:
Условия возврата и оценки износа прописываются в договоре — уточните их заранее. Подробнее об условиях — на странице аренда опалубки.
Чек-лист.
UPEX поставляет опалубку для стен, колонн и перекрытий, а также комплектующие из каталога. Комплект собирается по согласованной спецификации, поэтому при приемке вы сверяете поставку с тем же документом, по которому делали заказ. Опалубку можно купить, взять в аренду или в лизинг.
Посмотреть, как это работает на реальных стройках, можно на страницах наши объекты:
Закажите опалубку с доставкой на объект
Отправьте спецификацию или чертежи — менеджер подберет комплект, согласует сроки и условия поставки.
Оформить заявкуОбычно прораб или мастер участка — тот, кого назначили ответственным за прием материалов. Он сверяет поставку со спецификацией, подписывает документы и фиксирует замечания. Для разгрузки нужен стропальщик с допуском.
Транспортная накладная, УПД, спецификация поставки, паспорт на опалубку и инструкция по эксплуатации со схемами монтажа и допустимыми нагрузками. К пакетам прикладывают упаковочные листы с описью. При аренде — акт приема-передачи.
Зафиксировать на месте: фото, запись в накладной с указанием позиций, при существенном расхождении — акт за подписью водителя или представителя поставщика. В тот же день сообщить поставщику письменно. Подпись без замечаний означает, что груз принят полностью.
Кратковременно, на подкладках и укрытой пленкой или брезентом — да. Для долгого хранения нужен навес или закрытое помещение: фанерная палуба набирает влагу и расслаивается, а металлические элементы без покрытия ржавеют.
Очистить от бетона, пересчитать по акту приема-передачи, упаковать по маркам и сфотографировать перед погрузкой. Условия оценки износа и порядок возврата прописаны в договоре аренды — уточните их до начала работ.
